  • Глава 1

    Подключение к электросетям вновь смонтированных и реконструируемых электроустановок

    Нет частной собственности в сетях – нет и инвестиций в сетях, отрезан источник поступления финансовых ресурсов. Поэтому пришлось придумывать кривоватую конструкцию – плату за присоединение, потому что иначе ничем не проинвестировать сети.

    (Анатолий Чубайс «Энергетика и промышленность России», 2008, № 12)

    1.1. Правовые аспекты деятельности электросетевых организаций

    Правовые основы экономических отношений в сфере электроэнергетики устанавливает Федеральный закон (ФЗ) «Об электроэнергетике», который определяет полномочия органов государственной власти на регулирование этих отношений, основные права и обязанности субъектов электроэнергетики при осуществлении ими деятельности в сфере электроэнергетики (в том числе производства в режиме комбинированной выработки электрической и тепловой энергии) и потребителей электрической энергии.

    Рассмотрим основные термины, применяемые в этой области.

    Розничный рынок электроэнергии (мощности) – это законодательно установленная в рыночных условиях в рамках объединенной энергетической системы (ОЭС) и вне оптового рынка сфера купли-продажи электроэнергии (мощности) на основе баланса спроса и предложения продавцов и покупателей без лимитирования минимальных объемов продаж-покупок электроэнергии (мощности).

    Продавец электрической энергии (мощности) – юридическое или физическое лицо, имеющее лицензию на право продажи электрической энергии (мощности) в рамках ОЭС субъектам хозяйствования, в том числе (в перспективе) субъектам рынка на оптовом и/или розничном рынке электроэнергии (мощности).

    Покупатель электрической энергии (мощности) – это юридическое или физическое лицо, имеющее право приобретать электрическую энергию (мощность) в рамках ОЭС в качестве хозяйствующего субъекта, в том числе (в перспективе) в качестве субъекта рынка на оптовом и/или розничном рынке электроэнергии (мощности) в целях перепродажи или для собственных нужд.

    В соответствии с ФЗ «Об электроэнергетике» (ст. 37, п. 1) к субъектам розничных рынков электроэнергии относятся потребители электрической энергии, энергосбытовые организации, гарантирующие поставщики, территориальные сетевые организации, осуществляющие услуги по передаче электрической энергии, субъекты оперативно-диспетчерского управления, осуществляющие указанное управление на уровне розничных рынков, производители электрической энергии, не имеющие права на участие в оптовом рынке электроэнергии.

    Электросетевая организация представляет собой юридическое лицо, которое имеет в собственности или на ином законном основании электрические сети и осуществляет хозяйственную деятельность по передаче и распределению электрической энергии с использованием объектов электросетевого хозяйства. При присоединении энергетических установок уполномоченной сетевой организации к распределительным устройствам электростанции последняя выполняет функции сетевой организации.

    Электросетевые компании осуществляют транспортировку электрической энергии от ее производителей к ее потребителям. Поскольку электросетевой сектор относится к естественным монополиям, тарифы на передачу электрической энергии подлежат государственному регулированию. Тарифы на энергию устанавливаются не ее производителями, а государственными энергетическими комиссиями. Поэтому энергоснабжающие организации заинтересованы в высоких ценах на электроэнергию. Для государства же до сих пор остается проблемой изыскание эффективных способов управления естественными монополиями, поскольку на монопольном рынке покупатель электроэнергии не может выбирать и контролировать поставщика товара.

    Естественная монополия – это состояние товарного рынка, при котором удовлетворение спроса на этом рынке эффективнее в отсутствие конкуренции в силу технологических особенностей производства, а товары, производимые субъектами естественной монополии, не могут быть заменены в потреблении другими товарами, в связи с чем спрос на данном товарном рынке на товары, производимые субъектами естественных монополий, в меньшей степени зависит от изменения цены на этот товар, чем спрос на другие виды товаров.

    К органам государственного регулирования относятся:

    Федеральный орган исполнительной власти – Федеральная энергетическая комиссия (ФЭК) РФ, осуществляющая государственное регулирование тарифов по вопросам, отнесенным, в соответствии с ФЗ «О государственном регулировании тарифов на электрическую и тепловую энергию» (ст. 6), к ее полномочиям;

    органы исполнительной власти субъектов РФ – региональные энергетические комиссии (РЭК) субъектов РФ, осуществляющие государственное регулирование тарифов по вопросам, отнесенным в соответствии с указанным ФЗ к их полномочиям.

    Государственное регулирование тарифов на электрическую энергию обусловлено естественной монополией энергоснабжающих организаций и, в соответствии со ст. 3 ФЗ «О государственном регулировании тарифов на электрическую и тепловую энергию», осуществляется в целях:

    защиты экономических интересов потребителей от монопольного повышения тарифов;

    создания механизма согласования интересов производителей и потребителей электрической энергии;

    формирования конкурентной среды в электроэнергетическом комплексе для повышения эффективности его функционирования и минимизации тарифов;

    создания экономических стимулов, обеспечивающих использование энергосберегающих технологий в производственных процессах;

    обеспечения юридическим лицам – производителям электрической энергии (мощности) независимо от организационно-правовых форм права равного доступа на Федеральный (общероссийский) оптовый рынок электрической энергии и мощности (ФОРЭМ).

    Таким образом, цели, определенные законом, состояли в совершенствовании ценообразования в отечественной электроэнергетике. Но, к сожалению, задачи, поставленные этим ФЗ, оказались не выполненными.

    Специалисты в области энергетики признают, что капиталовложения в деятельность сетевых компаний шли в основном на недопущение и ликвидацию «пожарных» ситуаций (таких, например, как крупнейшая авария на подстанции «Чагино» в мае 2005 г. или пиковые нагрузки в Московском регионе, когда в жаркий период из-за повышенного потребления электроэнергии кондиционерами возникает острый дефицит мощности, и т. п.). При этом имеющиеся немалые резервные мощности сетевых компаний в обычные (безаварийные) периоды работы энергосистемы простаивали без какой-либо пользы. В результате техническая и экономическая эффективность текущей деятельности сетевых компаний была и остается на низком уровне.

    Именно по этим причинам руководство страны по предложению РАО «ЕЭС России» в качестве временной меры по выходу из такой кризисной ситуации ввело новый способ финансирования капитальных вложений сетевых компаний – в виде взимания платы с потенциальных потребителей электрической энергии за технологическое подключение к электросетям.

    Здесь уместно напомнить, что начиная с 1977 г. электроэнергетику ряда развитых стран потрясли около 20 крупных аварий с суммарной потерей мощности свыше 200 ГВт. Аварии сопровождались катастрофическим ухудшением условий существования сотен миллионов человек. Самая крупная из них произошла в августе 2003 г. на территории США и Канады с отключением на многие часы свыше 60 ГВт нагрузки потребителей. В результате около 10 мегаполисов этих стран были парализованы, многие тысячи людей оказались запертыми в вагонах метро, лифтах, прекратили работу системы вентиляции, водоснабжения и канализации, отключились системы охранной сигнализации, что вызвало повсеместные грабежи. Непосредственный ущерб составил около 30 млрд долларов.

    После упомянутой августовской аварии 2003 г. в США и Канаде руководство РАО «ЕЭС России» провело совещание, на котором А. Чубайс заявил, что подобное у нас невозможно, поскольку электроэнергетика страны построена по-другому. Но это все было в прошлом, когда основные электроэнергетические фонды России, созданные в советский период, строились еще по централизованному принципу, что обеспечивало безаварийную работу даже в период экономического кризиса 1990-х годов.

    После прихода в РАО «ЕЭС России» нового менеджмента и, по сути, отстранения профессионалов от управления отраслью началось преобразование Единой энергетической системы России «на американский манер», без учета специфики технологических процессов в отрасли. В результате имели место несколько масштабных аварий, в том числе в 2003 г. в Северо-Кавказском регионе с отключением 600 МВт («Промышленные ведомости», 2005, № 4–5). 25 мая 2005 г. на подстанции «Чагино» в Москве произошла уже упомянутая крупная авария, в результате которой на несколько часов была отключена подача электроэнергии в несколько районов Москвы, Подмосковья, а также Тульской, Калужской и Рязанской областей. Несколько десятков тысяч человек оказались заблокированы в остановившихся поездах московского метро и в лифтах, было нарушено железнодорожное сообщение и парализована работа многих коммерческих и государственных организаций. Необходимо учитывать, что последствия аварий в системах электроснабжения затрагивают также системы водоснабжения и теплоснабжения, и это провоцирует дополнительные протестные настроения в обществе.

    Технологическое присоединение к электрическим сетям – самостоятельный вид деятельности электросетевых компаний – представляет собой процедуры подключения энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям. Впервые понятие «технологическое присоединение» появилось в ФЗ «Об электроэнергетике» от 26.03.2003 г. № 35-ФЗ.

    Технологическое присоединение – это осуществляемый сетевой организацией на основании договора с заказчиком (заявителем) комплекс следующих мероприятий:

    по подготовке и выдаче заказчику технических условий (ТУ);

    по выполнению обеими сторонами этих ТУ;

    по фактическому присоединению энергопринимающего устройства заказчика к электрической сети данной электросетевой организации;

    по обеспечению работы этого энергопринимающего устройства;

    по проверке выполнения выданных ТУ;

    по составлению акта о технологическом присоединении электросети;

    по выдаче разрешения на присоединение мощности.

    Заказчик представляет собой юридическое или физическое лицо, заявившее о необходимости присоединения энергопринимающих устройств к электрической сети.

    Энергопринимающее устройство – это совокупность машин (аппаратов, линий и иного оборудования), находящихся у заказчика в собственности или на ином законном праве и обеспечивающих возможность потребления электрической энергии.

    Электрическая сеть представляет собой совокупность электроустановок для передачи и распределения электрической энергии, включающая подстанции, распределительные устройства (РУ), токопроводы, воздушные (ВЛ) и кабельные (КЛ) линии электропередачи, работающие на определенной территории. Электрическая сеть в условиях рыночной энергетики является одним из элементов естественной монополии.

    Уполномоченная сетевая организация по работе с потребителями (уполномоченная сетевая организация) – это электросетевая организация, осуществляющая в соответствии с законодательством РФ и субъекта РФ технологическое присоединение конечных потребителей к распределительным электрическим сетям на территории субъекта РФ. В Москве уполномоченной сетевой организацией является ОАО «МОЭсК». Организации, имеющие на праве собственности или ином законном основании РУ генерирующих источников, рассматриваются как сетевые организации.

    Электросетевые объекты уполномоченной сетевой организации представляют собой комплекс оборудования и передающих устройств, включающий в себя распределительные подстанции, распределительные трансформаторные подстанции (РТП), трансформаторные подстанции (ТП), соединительные пункты и иные энергетические объекты.

    Территориальная сетевая организация представляет собой коммерческую организацию, оказывающую услуги по передаче электрической энергии с использованием объектов электросетевого хозяйства, не относящихся к Единой национальной (общероссийской) электрической сети (ЕНЭС).

    Гарантирующий поставщик представляет собой коммерческую организацию, обязанную в соответствии с ФЗ «Об электроэнергетике» или добровольно принятыми обязательствами заключить договор купли-продажи электрической энергии с любым обратившимся к нему потребителем либо с лицом, действующим от имени и в интересах потребителя и желающим приобрести электрическую энергию.

    Основные проблемы во взаимоотношениях между потребителями электрической энергии и территориальными сетевыми организациями в области технологического присоединения заложены в законодательных и нормативных правовых актах.

    Одним из основных документов, которым руководствуются электросетевые организации при подключении потребителей к электросетям, являются Правила технологического присоединения энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям, утвержденные постановлением Правительства РФ от 27 декабря 2004 г. № 861 (в редакции постановления Правительства РФ от 21 марта 2007 г. № 168).

    Правила определяют порядок технологического присоединения энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям, регламентируют процедуру присоединения энергопринимающих устройств к электрическим сетям сетевой организации, определяют существенные условия договора об осуществлении технологического присоединения к электрическим сетям, устанавливают требования к выдаче ТУ (индивидуальных) для присоединения к электрическим сетям и критерии наличия (отсутствия) технической возможности технологического присоединения.

    Действие Правил распространяется на случаи присоединения впервые вводимых в эксплуатацию, ранее присоединенных реконструируемых энергопринимающих устройств, присоединенная мощность которых увеличивается, а также на случаи, при которых в отношении ранее присоединенных энергопринимающих устройств изменяются категория надежности электроснабжения, точки присоединения, виды производственной деятельности, не влекущие пересмотр величины присоединенной мощности, но изменяющие схему внешнего электроснабжения таких энергопринимающих устройств.

    К сожалению, ни в одном нормативном документе (ГОСТ, Правила, Методические указания и др.) нет определения термина «реконструируемые электроустановки», что в ряде случаев не позволяет четко и правильно определить статус электроустановки, подлежащей технологическому подключению к электросети, вследствие чего вопросы, связанные с оплатой за такое подключение, остаются открытыми.

    Сетевая организация обязана выполнить в отношении любого обратившегося к ней лица мероприятия по технологическому присоединению при условии соблюдения им указанных Правил и при наличии технической возможности технологического присоединения.

    В соответствии с действующими Правилами любые лица имеют право на технологическое присоединение построенных ими линий электропередачи к электрическим сетям.

    При присоединении энергопринимающих устройств к РУ электростанции последняя выполняет функции сетевой организации в части определения технической возможности технологического присоединения, согласования ТУ с субъектами оперативно-диспетчерского управления и смежными сетевыми организациями, а также выполнения необходимых условий договора.

    При присоединении объектов электросетевого хозяйства одной сетевой организации (собственника или иного законного владельца объектов электросетевого хозяйства, входящих в ЕНЭС) к объектам электросетевого хозяйства другой сетевой организации заявка на технологическое присоединение подается в сетевую организацию, электрические сети которой в данной точке присоединения имеют более высокий класс напряжения.

    При присоединении сетевой организации (собственника или иного законного владельца объектов электросетевого хозяйства, входящих в территориальную распределительную сеть) к смежной сетевой организации, имеющей одинаковый класс напряжения, заявка на технологическое присоединение подается той сетевой организацией, которой требуется увеличение перетока мощности.

    Технологическое присоединение осуществляется на основании договора, заключаемого между сетевой организацией и юридическим или физическим лицом, в сроки, установленные Правилами. Заключение договора является обязательным для сетевой организации. При необоснованном отказе или уклонении сетевой организации от заключения договора заинтересованное лицо вправе обратиться в суд с иском о понуждении к заключению договора и взыскании убытков, причиненных таким необоснованным отказом или уклонением.

    Правила устанавливают следующую процедуру технологического присоединения:

    подача заявки на технологическое присоединение юридическим или физическим лицом (заявителем), которое имеет намерение осуществить технологическое присоединение, реконструкцию и увеличение мощности энергопринимающих устройств, а также изменить категорию надежности электроснабжения, точки присоединения, виды производственной деятельности, не влекущие пересмотр (увеличение) величины присоединенной мощности, но изменяющие схему внешнего электроснабжения энергопринимающих устройств заявителя;

    заключение договора;

    выполнение сторонами договора мероприятий, предусмотренных договором;

    получение разрешения уполномоченного федерального органа исполнительной власти по технологическому надзору на допуск в эксплуатацию объектов заявителя;

    составление акта о технологическом присоединении и акта разграничения балансовой принадлежности и эксплуатационной ответственности (АРБПиЭО).

    В отношении энергопринимающих устройств, технологически присоединенных к электрической сети до вступления в силу рассматриваемых Правил, договор не заключается, и, следовательно, плата за подключение не взимается.

    Технологическое присоединение осуществляется на основании договора между электросетевой организацией и заявителем в сроки, устанавливаемые Правилами, превышение которых недопустимо. Но на практике эти сроки систематически и значительно превышаются (иногда в 2–3 раза!), как это имеет место, например, в ОАО «МОЭсК».

    Основы взаимодействия участников розничного рынка электроэнергии устанавливают «Правила функционирования розничных рынков электрической энергии в переходный период реформирования электроэнергетики», утвержденные Постановлением Правительства РФ от 31.08.2006 г. № 530.

    Правилами определены участники розничного рынка электроэнергии, в том числе: гарантирующий поставщик, энергосбытовые организации, производители электрической энергии, сетевые организации и потребители электроэнергии.

    Центральным субъектом розничного рынка является гарантирующий поставщик, который обязан заключить договор с любым обратившимся к нему потребителем, расположенным в границах его зоны деятельности. Все остальные продавцы электроэнергии свободны в заключении договоров с потребителями, то есть если такие продавцы и покупатели не договорятся по всем условиям поставки, договор не будет заключен и обязать таких продавцов к заключению договора нельзя.

    Если покупателя не устраивает его продавец электроэнергии, он в любой момент может обратиться к гарантирующему поставщику.

    Правилами закреплена система ценообразования на розничном рынке, предусматривающая поставку части объемов электроэнергии по регулируемой цене, а части – по цене, отражающей стоимость электрической энергии на конкурентном оптовом рынке в рамках предельного уровня нерегулируемых цен.

    При этом для населения на переходный период гарантируется поставка всего фактически потребленного объема по регулируемым ценам.

    Правила определяют и иные особенности функционирования энергосбытовых организаций, в частности, порядок действий энергосбытовой организации и потребителей, направленный на предупреждение случаев, когда могут возникать недобросовестные энергосбытовые организации, предлагающие потребителям продажу электрической энергии в отсутствие договоров, обеспечивающих приобретение этой электрической энергии на оптовом или розничном рынке.

    Правила предусматривают «синхронизацию» с жилищным законодательством РФ и определяют порядок приобретения организациями сферы жилищно-коммунального хозяйства электрической энергии для оказания коммунальных услуг по электроснабжению. И это важно, поскольку дает возможность гражданам, проживающим в многоквартирных жилых домах, заключать договоры оказания коммунальных услуг электроснабжения с ДЕЗ, ТСЖ, управляющими компаниями и т. д.

    При существующих коммерческих взаимоотношениях на розничном рынке электроэнергии заявителю (потребителю электрической энергии) некому даже пожаловаться. При необоснованном отказе или уклонении сетевой организации от заключения договора заинтересованное лицо вправе только обратиться в суд с иском о понуждении к заключению договора и взыскании убытков, причиненных таким необоснованным отказом или уклонением.

    Рассмотрим подробнее процедуру технологического присоединения. Она включает следующие этапы:

    подача заявки на технологическое присоединение с требованием выдачи ТУ;

    подготовка ТУ и согласование проекта договора, включающего ТУ;

    заключение договора;

    выполнение ТУ обеими сторонами (заявителем и сетевой организацией);

    выполнение организационных и технических действий по присоединению и обеспечению работы энергопринимающего устройства в электрической сети;

    проверка выполнения ТУ и составление акта о технологическом присоединении.

    Технические условия в общем случае должны содержать:

    величины присоединяемой установленной мощности и единовременной нагрузки;

    наименование объекта и его адрес;

    условия выполнения основного объема работ (прокладки кабеля, расширения сборок в ТП и др.;

    состояние электросети (нейтраль трансформатора, уровень напряжения в точке присоединения на шинах 0,4 кВ и в ТП, условия расчета и выбора расчетного тока трехфазного КЗ на шинах 0,4 кВ и в ТП);

    необходимость выбора границ балансовой принадлежности и эксплуатационной ответственности;

    необходимость установки агрегатов бесперебойного питания для электроснабжения отдельных специальных токоприемников;

    мероприятия по соблюдению качества электроэнергии в соответствии с ГОСТ 13109—87);

    требования к расчетным приборам учета электроэнергии;

    ряд других технических требований, выполнение которых необходимо для подключения к электрической сети.

    После выполнения технических условий и условий договора об осуществлении технологического присоединения в части оплаты присоединяемой мощности выдается разрешение на ее присоединение.

    Разрешение на присоединение мощности представляет собой документ, выдаваемый уполномоченной сетевой организацией заказчику после выполнения условий договора и согласования порядка эксплуатации и обслуживания КЛ напряжением до 1 кВ, дающий право на присоединение энергопринимающих устройств заказчика к электрическим сетям уполномоченной сетевой организации.

    Встречаются случаи, когда требования электросетевых компаний в части оплаты присоединяемой мощности лишены оснований и не поддаются логическому осмыслению.

    Например, при сдаче в эксплуатацию вновь построенного жилого дома, имеющего также нежилые помещения, с владельцев нежилых помещений требуют получения отдельного разрешения на присоединение мощности с соответствующей оплатой. Такое требование, на наш взгляд, неправомочно, поскольку мощность электроустановок нежилых помещений заложена в проекте электроснабжения на жилой дом, выделена в виде встроенных в жилой дом отдельных ВРУ, «выкуплена» заказчиком еще на стадии строительства жилого дома и согласована со всеми заинтересованными организациями, а величина разрешенной мощности для них определяется постановлением (распоряжением) органа местного самоуправления.

    Например, согласно распоряжению Правительства Москвы от 30 апреля 2002 г. № 618-РП «Порядок электроснабжения встроенных, встроено-пристроенных, пристроенных помещений без функционального назначения», расчет резервируемой мощности для нежилых помещений производится исходя из 200 Вт на 1 м2 общей площади помещений. При этом мощность, предназначенная для нежилых помещений, должна быть указана в ТУ на жилой дом, раздельно на жилую часть и нежилые помещения, учтена при расчете загрузки ТП, питающей дом, и при расчете кабелей, подключающих щитовые (ВРУ 0,4 кВ) к ТП.

    Для жилой части дома и нежилых помещений предусматриваются отдельные электрощитовые, питаемые, как правило, двумя КЛ непосредственно от ТП. В отдельных случаях при незначительной мощности, резервируемой для нежилых помещений (до 15 % от нагрузки жилой части дома), допускается питание нежилых помещений от ВРУ жилого дома. В этом случае между ВРУ жилого дома до общего счетчика учетно-распределительной панели устанавливаются аппараты защиты исходя из 200 Вт на 1 м2 общей площади. Из такого же расчета выбирается и сечение питающего кабеля.

    Количество нежилых помещений выбирается исходя из расчета 75-100 м2 на помещение, если их площадь не оговорена в задании на проектирование.

    Для ограничения потребления электроэнергии в учетно-распределительных панелях в электрощитовых для питания нежилых помещений устанавливаются однополюсные автоматические выключатели на 16 А.

    В указанном распоряжении отмечено, что владелец нежилого помещения получает в счет зарезервированной мощности в электросетевой компании ТУ (разрешение) на присоединение мощности нежилого помещения. Заказчик при вводе жилого дома в эксплуатацию передает филиалу (району) электросетевой компании и инвестору проектную документацию по электроснабжению и электрооборудованию нежилых помещений в объеме первого этажа. Срок резервирования мощности, согласно условиям электросетевой компании, – не более трех лет после сдачи жилого дома в эксплуатацию.

    Владелец нежилого помещения:

    получает в счет зарезервированной мощности в электросетевой компании ТУ (разрешение) на присоединение мощности нежилого помещения;

    получает в Энергосбыте ТУ на организацию учета;

    обеспечивает выполнение проекта (схемы) электроснабжения нежилого помещения проектной организацией, имеющей лицензию на данный вид деятельности;

    согласовывает проект (схему) электроснабжения с Энергосбытом в части учета электроэнергии и с Ростехнадзором в полном объеме;

    выполняет за счет собственных средств и силами лицензированной организации электромонтажные и пусконала-дочные работы;

    получает акт допуска электроустановок нежилого помещения в эксплуатацию в Ростехнадзоре;

    заключает договор энергоснабжения с Энергосбытом.

    Не все владельцы нежилых помещений владеют такой информацией, а потому их дальнейшие действия по подключению к электросети (как правило, к электрощитовой ВРУ жилого дома) и заключению договора энергоснабжения обречены на непосильные для многих из них финансовые, моральные и временные затраты.

    Напомним, что правовые основы функционирования розничных рынков электрической энергии в течение переходного периода реформирования электроэнергетики регламентированы утвержденными постановлением Правительства РФ «Правилами функционирования розничных рынков электрической энергии в переходный период реформирования электроэнергетики» (до сих пор нет представления о том, когда же закончится этот переходный период!). Под это постановление Правительства в 2007 г. в соответствии с договором № 1 от 01.01.2007 г., заключенным с ОАО «МГЭсК», была организована крупная структура в электросетевом хозяйстве Московского региона – ООО «Энергобаланс-Столица», создание которой, как уже отмечалось, внесло сумятицу во взаимоотношения между потребителями электрической энергии и энергосбытовой организацией.

    Основными задачами компании были определены полный и достоверный учет энергоресурсов и контроль его осуществления субъектами розничного рынка, что практически полностью совпадает с задачами ОАО «Мосэнергосбыт» в части оплаты потребления электроэнергии.

    Если раньше стоимость выявленного бездоговорного потребления электроэнергии взыскивалась с потребителя энергосбытовой организацией, то с появлением новой структуры она стала взыскиваться также и со стороны ООО «Энергобаланс-Столица». Если раньше потребители в части оплаты потребленной электроэнергии взаимодействовали только с энергосбытовой компанией, то теперь к такому взаимодействию подключилось и ООО «Энергобаланс-Столица». Кроме прейскуранта на оказание платных услуг со стороны ОАО «Мосэнергосбыт» появился и прейскурант на оказание платных услуг со стороны ООО «Энергобаланс-Столица».

    Возникли ситуации, когда потребители электрической энергии стали вынуждены оплачивать электроэнергию в преддоговорный период обеим организациям, каждая из которых при неоплате их счетов грозилась отключением потребителя от сети; появились претензии и судебные иски от каждой из трех сторон конфликта (от потребителей электрической энергии, ООО «Энергобаланс-Столица» и ОАО «Мосэнерго-сбыт»).

    Например, Московское управление Федеральной антимонопольной службы (ФАС) России установило в действиях ОАО «МГЭсК» и ООО «Энергобаланс-Столица» факт нарушения ч. 1 ст. 10 ФЗ «О защите конкуренции» (злоупотребление доминирующим положением) – неправомерное отключение электроэнергии у ЗАО «МИАН-Девелопмент» при наличии договора энергоснабжения с ОАО «Мосэнерго-сбыт». Управлением было принято решение о применении административной ответственности в отношении сетевой компании.

    В другом случае Управление ФАС России по Москве и Московской области 29.05.2008 г. также признало ОАО «МГЭсК» и ООО «Энергобаланс-Столица» нарушителями той же статьи ФЗ «О защите конкуренции» и предписало прекратить выявленные нарушения, связанные с отказом подачи электроэнергии ЗАО «Велари и Компания», которое имеет договорные отношения с ОАО «Мосэнергосбыт». ОАО «МГЭсК» отказало в подключении к напряжению объекта ЗАО «Велари и Компания» – при наличии действующего договора энергоснабжения с ОАО «Мосэнергосбыт», разрешения на подачу напряжения по указанному объекту, направленного ОАО «Мосэнергосбыт», копий чертежей КЛ, АРБПиЭО между ОАО «МГЭсК» и ЗАО «Велари и компания» и разрешения на присоединение мощности к сети ОАО «МГЭсК». Таким образом, ОАО «МГЭсК» и ООО «Энергобаланс-Столица» ущемляли интересы и ЗАО «Велари и Компания», и ОАО «Мос-энергосбыт», нарушая тем самым требования антимонопольного законодательства.

    Идея создания конкурирующей с энергосбытовой компанией сетевой организации «Энергобаланс-Столица» в данном случае не сработала по простой причине, а именно: чтобы возникла конкуренция, необходима избыточность предложения. Создателям новой организации надо было понять, что в условиях экономической конкуренции продавцы товара (предприниматели) самостоятельно ищут потребителей, чтобы обеспечить цели своей предпринимательской деятельности, увеличение прибыли, расширение объема продаж и укрепление своего рыночного статуса. Конкуренция является залогом продажи товара по более низким ценам и более высокого качества. В данном случае создание ООО «Энергобаланс-Столица» привело к обратному эффекту.

    Разрешение на присоединение мощности уполномочены подписывать первые руководители Службы присоединения электросетевой компании (начальник и его заместители). Если разрешение выдается на специальных бланках электросетевой компании, то печать не обязательна.

    Разрешение на присоединение мощности, как правило, направляется в несколько адресов:

    подлинник разрешения выдается заявителю;

    копии разрешения направляются в филиал (район) электросетевой компании, в территориальное управление Ростехнадзора, в энергосбытовую компанию, а также в местный орган самоуправления (например, в Департамент топливно-энергетического хозяйства).

    Имеют место неоднократные случаи нарушения законодательства электросетевыми компаниями при взимании платы за подключение к их электросетям.

    Например, по протесту прокуратуры в Саратовской области отменена плата за подключение к электросетям при отсутствии технической возможности. Прокуратура посчитала, что тариф за подключение к электросетям не может быть единым для всех потребителей – расценки должны зависеть от того, сколько коммуникаций нужно проложить в каждом конкретном случае. Такие незаконные сборы становились препятствием для малого бизнеса и строительства. В данном случае Комитет регулирования тарифов Саратовской области в 2007 г. ввел единую плату от 8000 до 16 000 руб. (в зависимости от напряжения) за подключение для потребителей, не имеющих технической возможности подключения. По мнению надзорного ведомства, «в законе не предусмотрена возможность установления единой для всех потребителей платы». В каждом конкретном случае энергетики должны рассчитать, во сколько обойдется сооружение новой линии; Комитет по регулированию тарифов обязан провести экспертизу обоснованности предложений и утвердить индивидуальную цену. По закону будущий потребитель должен представить план энергопринимающих устройств, схему своих сетей и перечень оборудования, которое может быть присоединено к противоаварийной автоматике. Энергетики расширили этот перечень по собственному усмотрению, а именно: дополнительно потребовали свидетельство о собственности на землю, справку «о подтверждении полномочий на подачу заявки» и др.

    Прокуратура заявила, что «любой предприниматель, начиная производство, больше всего озабочен подключением к сетям. Если при этом с него берут деньги неизвестно за что и в большом количестве, да еще с волокитой, в развитии бизнеса, особенно малого, возникают серьезные препятствия» (по материалам «Новой газеты», 6 мая 2008 г.).

    Уголовное дело по статье УК РФ «Незаконное прекращение либо ограничение подачи потребителям электроэнергии» по факту незаконного отключения электроэнергии в г. Мытищи Московской области было возбуждено Мытищинской городской прокуратурой против энергоснабжающей организации, которая задним число подняла тариф на электроэнергию, в результате чего практически все городские организации оказались в должниках. Виновникам в таком уголовном деянии грозит наказание – до двух лет лишения свободы.

    Подобным самоуправством занялись и электросетевые организации (ООО «Компания деловой активности», ЗАО «Калининградрыба», ОАО «Калининградгеофизика», ОАО «Силикатстром», МКП «УК Вагоностроитель») в Калининграде.

    Прокуратурой Октябрьского района Калининграда с привлечением специалистов Службы по государственному регулированию цен и тарифов Калининградской области была проведена проверка исполнения законодательства сетевыми организациями при осуществлении подключения потребителей к объектам электроэнергетики в части применения тарифа на услуги по передаче электроэнергии потребителям.

    Проверкой было установлено, что указанные организации нарушали требования действующего законодательства и выставляли счета на оплату услуг по передаче электроэнергии субабонентам. По результатам проверки в адрес этих организаций вынесены постановления о возбуждении дела об административных правонарушениях по ч. 1 ст. 14.6 КоАП РФ (нарушение порядка ценообразования). Материалы проверок были направлены в Службу по государственному регулированию цен и тарифов Калининградской области для рассмотрения и принятия решения.

    Наглядным примером неправомочных действий со стороны ООО «Энергобаланс-Столица» является документ Московской коллегии арбитражных адвокатов о признании недействительным ненормативного акта – акта осмотра электроустановок потребителя, составленного ООО «Энергобаланс-Столица». В тексте акта содержится предписание, в соответствии с которым потребителю электроэнергии необходимо представить техническую документацию о введении ограничения режима потребления электрической энергии. Потребитель имеет отношения с ОАО «Мосэнергосбыт», которому регулярно платит по выставляемым ОАО «Мосэнергосбыт» счетам. Задолженности по оплате электроэнергии перед ОАО «Мосэнергосбыт» у него нет. Вследствие этого оспариваемое предписание не соответствует закону, а именно абз. 2 п. 2 ст. 546 ГК РФ «Прекращение или ограничение подачи энергии без согласования с абонентом – юридическим лицом, но с соответствующим его предупреждением допускается в установленном законом или иными правовыми актами порядке в случае нарушения указанным абонентом обязательств по оплате энергии».

    ООО «Энергобаланс-Столица» в данной ситуации не учло, что нарушений истцом обязательств по оплате энергии не допускалось, задолженности не имеется.

    Подобная конфликтная ситуация возникла с филиалом иностранной компании в России «Хэлс Тек Проперти Лимитед», являющейся собственником нежилых помещений в центре Москвы. Представитель ООО «Энергобаланс-Столица» предписал данной компании подписать акт о бездоговорном потреблении электроэнергии и оформить «Соглашение об оплате стоимости бездоговорного потребления электроэнергии». По его мнению, действующее соглашение с ОАО «Мосэнергосбыт» является недействительным. В результате ООО «Энергобаланс-Столица» уведомил компанию об отключении от электросети, несмотря на то что задолженности со стороны компании по оплате электроэнергии не было и технологическое присоединение к электросети было произведено в установленном порядке – на основании разрешения на присоединение мощности. Дело было передано в арбитражный суд, в котором истец (компания), руководствуясь статьями 197, 198, 199 АПК РФ, потребовал признать незаконными действия ООО «Энергобаланс-Столица», а также запретить ООО «Энергобаланс-Столица» вводить ограничение режима потребления электроэнергии в отношении компании.

    1.2. Порядок заключения и выполнения договора о технологическом присоединении, его продления и расторжения

    Для получения ТУ и осуществления технологического присоединения владелец энергопринимающего устройства направляет в электросетевую организацию заявку по новой форме (форма заявки на осуществление технологического присоединения энергопринимающих устройств с мощностью до 2 000 кВт юридического лица приведена в прил. 3, с мощностью более 2 000 кВт – в прил. 4, физического лица – в прил. 5).

    Ниже рассмотрены объем и содержание таких заявок на примере ОАО «МОЭсК».

    Заявка на технологическое присоединение энергопринимающих устройств (энергетических установок) юридического лица с мощностью до 750 кВт должна содержать следующие сведения:

    наименование и реквизиты заявителя;

    наименование и место нахождения энергопринимающих устройств, которые необходимо присоединить к электрическим сетям сетевой организации;

    место нахождения заявителя;

    максимальная единовременная мощность и категория надежности энергопринимающих устройств;

    количество точек присоединения с указанием технических параметров элементов энергопринимающих устройств;

    заявляемый характер нагрузки (вид производственной деятельности);

    предполагаемый срок ввода электрических мощностей объекта;

    сроки проектирования и поэтапного введения энергопринимающих устройств (в том числе по этапам и очередям);

    поэтапное распределение мощности, сроков ввода и сведения о категории надежности электроснабжения при вводе энергопринимающих устройств по этапам и очередям.

    Заявка на технологическое присоединение энергопринимающих устройств (энергетических установок) юридического лица с мощностью более 750 кВт должна содержать следующие сведения:

    наименование и реквизиты заявителя;

    наименование и место нахождения энергопринимающих устройств, которые необходимо присоединить к электрическим сетям сетевой организации;

    место нахождения заявителя;

    максимальная единовременная мощность и категория надежности энергопринимающих устройств;

    количество точек присоединения с указанием технических параметров элементов энергопринимающих устройств;

    заявляемый характер нагрузки (для генераторов – возможная скорость набора или снижения нагрузки) и наличие нагрузок, искажающих форму кривой электрического тока и вызывающих несимметрию напряжения в точках присоединения;

    величина и обоснование величины технологического минимума (для генераторов), и аварийной брони (для потребителей электрической энергии);

    количество и мощность генераторов и присоединяемых к сети трансформаторов;

    предполагаемый срок ввода электрических мощностей объекта;

    сроки проектирования и поэтапного введения энергопринимающих устройств (в том числе по этапам и очередям);

    поэтапное распределение мощности, сроков ввода и сведения о категории надежности электроснабжения при вводе энергопринимающих устройств по этапам и очередям.

    Заявка, направляемая физическим лицом в целях присоединения энергопринимающих устройств, используемых для бытовых нужд, должна содержать следующие сведения:

    фамилия, имя, отчество заявителя;

    наименование и место нахождения энергопринимающих устройств, которые необходимо присоединить к электрическим сетям сетевой организации;

    величина и мощность, подлежащая переоформлению;

    сроки проектирования и поэтапного введения энергопринимающих устройств (в том числе по этапам и очередям);

    максимальная единовременная мощность и категория надежности энергопринимающих устройств;

    предполагаемый срок ввода электрических мощностей объекта.

    Сетевая организация обязана в течение 30 дней с даты получения заявки направить заявителю для согласования проект договора. При особо сложном характере технологического присоединения энергопринимающих устройств указанный срок по соглашению сторон может быть увеличен до 90 дней. При этом заявитель уведомляется об увеличении срока и основаниях его изменения.

    В постановлении Правительства РФ от 21 марта 2007 г. № 168 «О внесении изменений в некоторые постановления Правительства РФ по вопросам электроэнергетики» сроки прохождения заявок на подключение к электросетям скорректированы следующим образом:

    «Сетевая организация обязана в течение 15 рабочих дней с даты заключения договора, а в случае, указанном в абзаце третьем пункта 15 настоящих Правил, в течение 30 рабочих дней подготовить и выдать заявителю ТУ. Копии выданных ТУ сетевая организация обязана направить системному оператору.

    В целях подготовки ТУ сетевая организация:

    в течение 5 рабочих дней с даты получения заявки направляет ее копию на рассмотрение системному оператору;

    в течение 10 рабочих дней с даты получения заявки направляет в вышестоящую сетевую организацию информацию о планируемом технологическом присоединении, содержащую указание на присоединенную и максимальную мощность, характер нагрузки, категорию надежности электроснабжения.

    Системный оператор в течение 15 дней с даты получения проекта ТУ от сетевой организации рассматривает заявки и согласовывает ТУ на технологическое присоединение в отношении генераторов, установленная мощность которых превышает 5 МВт, и энергопринимающих устройств, присоединяемая мощность которых превышает 750 кВА.

    Для заявителей – юридических лиц и индивидуальных предпринимателей, суммарная присоединенная мощность энергопринимающих устройств которых не превышает 750 кВА, а также для физических лиц сетевая организация обязана в течение 15 рабочих дней с даты получения заявки направить для согласования проект договора и ТУ.

    При отсутствии в заявке тех или иных указанных выше сведений сетевая организация в течение 6 рабочих дней с даты получения заявки уведомляет об этом заявителя и в течение 15 рабочих дней с даты получения недостающих сведений направляет для согласования проекты договора и ТУ.

    При сложном характере технологического присоединения для организации по управлению ЕНЭС или иных владельцев объектов такой сети указанный срок по инициативе сетевой организации может быть увеличен до 40 рабочих дней. Заявитель уведомляется об увеличении срока и основаниях его изменения.

    В случае если в ходе проектирования у заявителя возникает необходимость частичного отступления от ТУ, такие отступления должны быть согласованы с выдавшей их сетевой организацией с последующей корректировкой ТУ. При этом сетевая организация в течение 10 рабочих дней с даты обращения заявителя согласовывает указанные изменения ТУ.

    Срок действия ТУ не может составлять менее 2 лет и более 5 лет.

    При невыполнении заявителем ТУ в согласованный срок и наличии на дату окончания срока их действия технической возможности технологического присоединения сетевая организация по обращению заявителя вправе продлить срок действия ранее выданных ТУ. При этом дополнительная плата не взимается.

    При изменении условий технологического присоединения по окончании срока действия ТУ сетевая организация вправе выдать заявителю новые ТУ, учитывающие выполненные по ранее выданным ТУ мероприятия. В этом случае выдача новых ТУ не влечет за собой недействительность договора при условии согласования сроков выполнения сторонами мероприятий по технологическому присоединению.

    Выдача новых ТУ в рамках действующего договора заявителям – физическим лицам осуществляется без взимания дополнительной платы».

    Практика прохождения заявок на подключение к электросетям в Московском регионе показала, что указанные выше сроки электросетевой компанией не соблюдаются и могут быть превышены даже в несколько раз (!). По этой причине после слияния Московской городской и Московской областной электросетевых организаций и создания ОАО «МОЭсК» для заявителей в квитанции о приеме документов на подключение к электросетям просто перестали указывать сроки выполнения заявок, оставляя заявителей в полнейшем неведении об этих сроках.

    Полный перечень документов, представляемых в электросетевую компанию для осуществления технологического присоединения, обобщен в табл.1.

    Таблица 1

    Документы, представляемые в электросетевую компанию для осуществления технологического присоединения

    Из содержания и объема новых форм заявок видно, что электросетевые компании идут по пути их неоправданного усложнения (равно как и других документов – АРБПиЭО, разрешения на присоединение мощности и др.).

    Помимо всех прочих финансовых затрат и технических трудностей потребителям электрической энергии (заявителям о технологическом присоединении мощности) приходится затрачивать неимоверные усилия на выполнение требований электросетевой компании, терять много времени (в ущерб своей производственной деятельности) в огромных очередях в «единое окно» электросетевой компании при сдаче и получении документов. При этом с первого раза заявка, как правило, не принимается.

    Договор на осуществление технологического присоединения должен содержать следующие существенные условия:

    мероприятия по технологическому присоединению и обязательства сторон по их выполнению; выполнение ТУ;

    сроки выполнения сетевой организацией мероприятий по технологическому присоединению;

    размер платы за выполнение мероприятий по технологическому присоединению;

    ответственность сторон за выполнение условий договора;

    разграничение балансовой принадлежности.

    Договор между электросетевой организацией (исполнитель) и потребителем электроэнергии (заказчик) об осуществлении технологического присоединения к электрической сети обязывает исполнителя оказать услугу заказчику по технологическому присоединению его электроустановки к сети исполнителя при надлежащем выполнении заказчиком своих обязательств, иными словами, при безоговорочной оплате заказчиком каждого киловольт-ампера (кВА) присоединяемой нагрузки и выполнении ТУ исполнителя.

    С момента оплаты счета у электросетевой компании возникают перед потребителем электрической энергии обязательства за обеспечение технологического присоединения его мощности вплоть до строительства при этом новых электрических сетей. Что же касается электрических сетей от ВРУ 0,4 кВ в ТП до энергопринимающих устройств потребителя, то все необходимые работы он выполняет за счет собственных средств.

    При несогласии одной из сторон (как правило, заказчика) с условиями договора составляется протокол разногласий. Примерная форма такого протокола разногласия, применяемого в ОАО «МОЭсК», выглядит следующим образом:

    В случае неисполнения заказчиком обязательств по оплате заключенного договора в течение 3 месяцев договор считается расторгнутым; по истечении данного срока электросетевая компания не принимает оплату по договору, а заказчик имеет право повторно обратиться за технологическим присоединением.

    Если заказчик пожелает расторгнуть договор, электросетевая компания обязана возвратить ему сумму произведенной по договору оплаты за вычетом затрат, фактически понесенных электросетевой компанией при исполнении своих обязательств по договору.

    В последние годы в связи с высокой платой за технологическое присоединение потребителей стало все больше интересовать, как используются их деньги, внесенные ими в виде платы за технологическое присоединение. В соответствии с постановлением Правительства РФ от 27.12.2004 г. № 861, мероприятия по технологическому присоединению должны включать в себя:

    разработку схемы электроснабжения (такой вид услуги потребителю со стороны электросетевой компании не оказывается; в противном случае схема электроснабжения должна была бы прилагаться к выдаваемому потребителю разрешению (ТУ) на присоединение мощности);

    технический осмотр (обследование) присоединяемых энергопринимающих устройств уполномоченным органом государственной власти при участи представителя сетевой организации (с таким мероприятием потребитель также, как правило, не сталкивается);

    подготовку и выдачу ТУ (что действительно имеет место);

    выполнение ТУ (со стороны лица, энергопринимающее устройство которого присоединяется, и со стороны сетевой организации);

    фактические действия по присоединению и обеспечению работы энергопринимающего устройства в электрической сети (например, для субабонента, осуществляющего полную плату за технологическое присоединение своей мощности, «фактические действия» электросетевой компании по технологическому присоединению и «обеспечению работы энергопринимающего устройства» совершенно непонятны, поскольку при его схеме электроснабжения их как таковых и не может быть);

    проверку выполнения ТУ и составления акта о технологическом присоединении (проверка выполнения ТУ осуществляется районом (филиалом) электросетевой компании и при их выполнении потребитель получает соответствующую справку с последующим получением разрешения на присоединение мощности).

    Анализ выполнения рассмотренных выше мероприятий показывает, что плата потребителей за технологическое присоединение «отрабатывается» сетевыми компаниями в объеме чуть более 30 %.

    При наличии встроенной подстанции (подстанции, занимающей часть здания), находящейся на балансе потребителя, электросетевые компании требуют оформления договора о совместной эксплуатации строительной части этой подстанции. К договору должны быть приложены следующие документы:

    предложение о заключении договора (оферта), содержащее сопроводительное письмо и проект договора или договор;

    устав (в случаях, установленных законодательством, – учредительный договор) со всеми действующими изменениями (дополнениями);

    свидетельство о государственной регистрации;

    свидетельство о внесении изменений в учредительные документы (в случаях изменения учредительных документов);

    выписка из ЕГРЮЛ;

    решение уполномоченного органа управления об избрании единоличного коллегиального исполнительного органа (протокол, решение);

    доверенность на лицо, подписывающее договор от имени контрагента на основании выданной ему доверенности.

    Договоры технологического присоединения не заключаются в случае обращения потребителей за мощностью для механизации строительства и временного электроснабжения (до 1 года), где не требуется выполнения работ по сетям напряжением 6-20 кВ, при условии наличия действующего договора технологического присоединения или действующих ТУ на постоянное электроснабжение строящегося объекта.

    1.3. Критерии наличия (отсутствия) технической возможности технологического присоединения и доступ к электрическим сетям

    Критерии наличия (отсутствия) технической возможности технологического присоединения сформулированы в рассмотренных выше в п. 1.1 Правилах технологического присоединения энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям.

    Такими критериями являются:

    сохранение условий электроснабжения (установленных категорий надежности электроснабжения и сохранения качества электроэнергии) для прочих потребителей, энергопринимающие установки которых на момент подачи заявки присоединены к электрическим сетям, или смежных сетевых организаций;

    отсутствие ограничений на присоединяемую мощность в объектах электросетевого хозяйства, к которым надлежит произвести технологическое присоединение;

    отсутствие необходимости реконструкции или расширения (сооружения новых) объектов электросетевого хозяйства смежных сетевых организаций либо строительства генерирующих объектов для удовлетворения потребности заявителя.

    В случае несоблюдения любого из вышеуказанных критериев считается, что техническая возможность технологического присоединения отсутствует.

    Для соблюдения первого критерия необходимо учитывать требуемую степень надежности электроснабжения электроприемников. Данные для жилых и общественных зданий приведены в табл. 2.

    Таблица 2

    Степень надежности электроснабжения электроприемников жилых и общественных зданий

    Одновременно с Правилами технологического присоединения тем же постановлением Правительства РФ от 27 декабря 2004 г. № 861 утверждены Правила недискриминационного доступа к услугам по передаче электрической энергии и оказания этих услуг, действующие в редакции постановления Правительства РФ от 21 марта 2007 г. № 168. Правила определяют общие принципы и порядок доступа к электрическим сетям, а также оказания этих услуг по передаче электрической энергии.

    В указанных Правилах применительно к электросиловому хозяйству используется следующая терминология:

    к объектам электросилового хозяйства относятся линии электропередачи, трансформаторные и иные подстанции, распределительные пункты и иное предназначенное для обеспечения электрических связей и осуществления передачи электрической энергии оборудование;

    акт разграничения балансовой принадлежности электросетей – это документ, составленный в процессе технологического присоединения энергопринимающих устройств (энергетических установок) физических и юридических лиц к электрическим сетям, определяющий границы балансовой принадлежности;

    акт разграничения эксплуатационной ответственности сторон – документ, составленный сетевой организацией и потребителем услуг по передаче электрической энергии в процессе технологического присоединения энергопринимающих устройств, определяющий границы ответственности сторон за эксплуатацию соответствующих энергопринимающих устройств и объектов электросетевого хозяйства;

    граница балансовой принадлежности – линия раздела объектов электроэнергетики между владельцами по признаку собственности или владения на ином предусмотренном федеральными законами основании, определяющая границу эксплуатационной ответственности между сетевой организацией и потребителем услуг по передаче электрической энергии (потребителем электрической энергии, в интересах которого заключается договор об оказании услуг по передаче электрической энергии) за состояние и обслуживание электроустановок;

    заявленная мощность – это предельная величина потребляемой в текущий период регулирования мощности, определенная соглашением между сетевой организацией и потребителем услуг по передаче электрической энергии, исчисляемая в мегаваттах;

    максимальная мощность – величина мощности, обусловленная составом энергопринимающего оборудования и технологическим процессом потребителя, исчисляемая в мегаваттах;

    присоединенная мощность – совокупная величина номинальной мощности присоединенных к электрической сети (в том числе опосредованно) трансформаторов и энергопринимающих устройств потребителя электрической энергии, исчисляемая в мегавольт-амперах;

    пропускная способность электрической сети – технологически максимально допустимая величина мощности, которая может быть передана с учетом условий эксплуатации и параметров надежности функционирования электроэнергетических систем;

    сетевые организации – это организации, владеющие на праве собственности или на ином установленном федеральными законами основании объектами электросетевого хозяйства, с использованием которых такие организации оказывают услуги по передаче электрической энергии и осуществляют в установленном порядке технологическое присоединение энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям;

    территориальная распределительная сеть – комплекс не входящих в состав ЕНЭС линий электропередачи и оборудования, используемых для предоставления услуг по передаче электрической энергии;

    точка присоединения к электрической сети – место физического соединения энергопринимающего устройства (энергетической установки) потребителя услуг по передаче электрической энергии (потребителя электрической энергии, в интересах которого заключается договор об оказании услуг по передаче электрической энергии) с электрической сетью сетевой организации;

    точка общего присоединения – точка электрической сети общего назначения, электрически ближайшая к сетям рассматриваемого потребителя электрической энергии (входным устройствам рассматриваемого приемника электрической энергии), к которой присоединены электрические сети других потребителей (входные устройства других приемников).

    Включение объектов электросилового хозяйства в инвестиционную программу в соответствии с законодательством РФ либо в утверждаемые представителями органов местного самоуправления инвестиционные программы, целью которых является реализация программы комплексного развития систем коммуникаций инфраструктуры, означает наличие технической возможности технологического присоединения и является основанием для заключения договора независимо от соответствия указанным выше критериям.

    Например, в ОАО «МОЭсК», если присоединение к электрическим сетям требует строительства (реконструкции) объекта электросилового хозяйства, не включенного в инвестиционные программы на очередной период регулирования (сроки пересмотра которых меняются, корректируются и согласовываются), то ОАО «МОЭсК» в 30-дневный срок после получения заявки обращается в Топливно-энергетический комитет Московской области для расчета платы за технологическое присоединение по индивидуальному проекту с последующей выдачей заявителю индивидуальных ТУ.

    Указанные выше понятия о критериях технической возможности технологического присоединения представляются несколько расплывчатыми, и в отдельных случаях бывает трудно конкретизировать, что считать наличием или отсутствием технической возможности на подключение того или иного энергопринимающего устройства к электросети.

    В целях проверки обоснованности установления электросетевой организацией факта отсутствия технической возможности заявитель вправе обратиться в уполномоченный федеральный орган исполнительной власти по технологическому надзору для получения заключения о наличии (отсутствии) технической возможности технологического присоединения к электрическим сетям сетевой организации.

    Ограничения на присоединение дополнительной мощности возникают в случае, когда полное использование потребляемой (генерирующей) мощности всех ранее присоединенных потребителей услуг по передаче электрической энергии и мощности вновь присоединяемых энергопринимающего устройства может привести к загрузке энергетического оборудования сетевой организации с превышением значений, определенных техническими нормативами и стандартами, утвержденными или принятыми в установленном законодательством РФ порядке, то есть к дефициту мощности.

    Дефицит мощности представляет собой состояние энергосистемы, когда суммарная активная или реактивная мощность электростанций системы недостаточна для обеспечения потребителей электроэнергией нужного качества. В соответствии с ГОСТ 21027-75 различают понятия: дефицит мощности энергосистемы и дефицит располагаемой мощности энергосистемы.

    Дефицит мощности энергосистемы представляет собой недостаток мощности в энергосистеме, равный разности между требуемой мощностью энергосистемы при нормальных показателях качества электроэнергии и рабочей мощностью в данный момент времени с учетом перетоков мощности.

    Дефицит располагаемой мощности энергосистемы представляет собой недостаток мощности энергосистемы, равный разности между максимальной нагрузкой с потребным полным резервом, с одной стороны, и располагаемой мощностью с учетом перетоков – с другой.

    Качество электрической энергии представляет собой степень соответствия параметров электрической энергии их установленным значениям. Требования к качеству электроэнергии устанавливаются в нормативных документах, ТУ на присоединение к электросетям, в договорах энергоснабжения.

    Возможен дефицит активной и/или реактивной мощности.

    Дефицит активной мощности приводит к снижению частоты электрического тока в энергосистеме, что может вызвать аварийную ситуацию. Предотвратить его можно включением резервных генераторов или отключением части потребителей, применяя автоматическую частотную разгрузку и автоматическое регулирование частоты.

    При дефиците реактивной мощности понижается напряжение в энергосистеме и в некоторых особо тяжелых случаях возникает так называемая лавина напряжения, вызывающая аварийное отключение всех потребителей. Лавина напряжения наиболее успешно предотвращается регулированием и форсированием возбуждения генераторов и синхронных компенсаторов, а также правильным выбором компенсирующих устройств в электрических сетях.

    При наличии ограничения на присоединение мощности допускается присоединение к электрическим сетям энергопринимающих устройств в пределах величины мощности, не вызывающей ограничений в использовании потребляемой (генерирующей) мощности всех ранее присоединенных к данному сетевому узлу потребителей электрической энергии, либо в заявленном объеме по согласованию с указанными потребителями.

    При интенсивном росте подключаемой нагрузки потребителей электрической энергии и одновременном возрастании платы за ее технологическое присоединение возникает замкнутый круг: чем больше потребителей электрической энергии осуществляют технологическое присоединение к электросетям, тем больше увеличивается дефицит мощности генерирующих источников. В условиях такого дефицита мощности присоединение потребителей к электросетям возможно лишь при строительстве новых или модернизации существующих генерирующих источников. Поэтому с целью ликвидации этого дефицита для потребителей электрической энергии вводится непомерно высокая плата на подключение к электросетям, что вызывает масштабный рост хищения электроэнергии и, соответственно, приводит к очередному витку дефицита мощности источников электроэнергии из-за неучтенных нагрузок ее расхитителей.

    Поэтому даже при значительных вложениях в электросетевое строительство дефицит мощности генерирующих источников в течение продолжительного времени как минимум останется на прежнем уровне.

    Таким образом, в условиях ограничений на присоединяемую мощность в объектах электросетевого хозяйства, к которым надлежит произвести технологическое присоединение, может систематически иметь место невыполнение одного, двух и даже всех трех указанных выше критериев наличия технической возможности технологического присоединения.

    1.4. плата за технологическое подключение к электросетям

    Плата за технологическое подключение к электросетям является единственным реальным источником привлечения финансовых средств для удовлетворения потребностей электросетевого хозяйства, в том числе для усиления электрических сетей в соответствии с растущими потребностями потребителей электроэнергии.

    Электросетевые компании в силу своего естественного монопольного положения имеют устойчивый гарантированный доход, который еще более укрепился после введения платы за технологическое присоединение энергопринимающих устройств потребителей к электросетям. Более того, поскольку плата за технологическое присоединение явилась для электросетевых компаний устойчивым инвестиционным ресурсом, то на финансовом кредитном рынке они стали надежными заемщиками.

    В сложившейся ситуации искажается смысл самого понятия «инвестиции», которое, по определению экономистов, представляют собой средства (вложение капитала), вкладываемые в объекты предпринимательской деятельности и (или) иной деятельности с целью получения прибыли и (или) иного полезного эффекта. Для инвесторов-потребителей было бы понятно, если бы их вложения в электроэнергетику шли на обеспечение бесперебойного электроснабжения и высокого качества электроэнергии. Поэтому инвесторы стали требовать большей ясности в вопросе о том, куда идут их вложения.

    Повышенная доля инвестиционных затрат потребителей электрической энергии связана, в том числе, с подключением к электросетям, которое до недавнего времени осуществлялось без каких-либо вложений с их стороны. Для потребителя нарушается главная цель его предпринимательской деятельности – превышение результатов над затратами, то есть достижение возможно большей прибыли или высокой рентабельности. Принципиальная формула эффективности предпринимательской деятельности представляет собой отношение эффекта (результата) к связанным с ним затратам. Для немалого числа предпринимателей общая сумма затрат – от подключения к электросети до заключения договора энергоснабжения – не может способствовать росту эффективности их предпринимательской деятельности. В данном случае потребитель электрической энергии оказывается инвестором поневоле.

    Высокая плата за технологическое подключение к электросетям систематически обсуждается и критикуется практически на всех этажах властных структур страны, почти всеми категориями потребителей электрической энергии и даже самим руководством энергохолдинга. Все устойчивее становится мнение специалистов в этой области о том, что вряд ли в ближайшие годы удастся снизить размер платы за подключение к электросетям, поскольку введение платы за технологическое присоединение к электросетям реально ускорило инвестиционный процесс.

    Так, инвестиционная программа РАО «ЕЭС России» в 2007 г. была увеличена на 50 % – с 2,1 трлн до 3,1 трлн руб. При этом 8,7 % составил вклад платы за присоединение к сетям, и только, например, 1,2 % – целевые инвестиционные средства. На какие цели фактически направлены инвестиционные средства, для потребителей электрической энергии (инвесторов) остается тайной: электросетевые компании таких отчетов никогда не представят.

    Если бы не такая высокая плата за присоединение к электросетям, то для недопущения «заторов» в электрических сетях и для покрытия издержек энергоснабжающих организаций на производство и передачу электроэнергии пришлось бы резко завысить тарифы на ее потребление, которые являлись практически единственным источником вложений в электроэнергетику. В этой ситуации, на наш взгляд, упущением сетевиков является отсутствие оплаты услуг по компенсации реактивной энергии (мощности).

    Еще следует учесть и то, что тариф на подключение к электросетям облагается налогом на прибыль, которые должны платить сетевые компании, и сетевики закладывают величину этого налога в тарифы на технологическое подключение.

    Необходимость введения платы за присоединение к электросетям сетевики обосновывают тем, что строительство электросетей за счет тарифа за передачу электроэнергии означает, что за новое присоединение платят существующие потребители электроэнергии, хотя, в принципе, должен платить потребитель, претендующий на новые мощности. Кроме того, при отсутствии фиксированной платы за технологическое присоединение имело бы место немалое количество «неучтенных» заявок на подключение к электросетям.

    В отечественной электроэнергетике действуют два тарифа, подлежащие государственному регулированию: тариф за потребление электроэнергии и тарифная плата за технологическое подключение к электрическим сетям. Оба тарифа один раз в год изменяются, как правило, в сторону увеличения.

    Плата за технологическое присоединение к электрическим сетям была определена еще в 2003 г. ФЗ «Об электроэнергетике» (ст. 23, п. 1), и срок действия утвержденных тарифов в соответствии с данной статьей ФЗ не может составлять менее 12 месяцев.

    Плата за технологическое присоединение взимается с потребителей электрической энергии, вновь присоединяемых к электрическим сетям или расширяющих имеющееся присоединение, подавших заявку на выдачу ТУ на технологическое присоединение.

    Размер указанной платы устанавливается федеральным органом исполнительной власти, уполномоченным Правительством РФ, и должен компенсировать затраты на проведение мероприятий по технологическому присоединению нового объекта к электрическим сетям. Включение указанных затрат в состав платы за услуги по передаче электрической энергии не допускается.

    Например, относительно невысокие тарифы (система ставок, по которым взимают плату за потребленную электрическую энергию) на электроэнергию для бытового сектора компенсируются монопольно высокими ценами на подключение к электрическим сетям для предпринимателей.

    В этих условиях немало собственников (арендаторов) идут по пути хищения электроэнергии, справедливо полагая, что у энергоснабжающих организаций с малочисленным инспекторским составом не хватит возможностей, а иногда и умения обнаружить факты хищения, и что они не имеют действенных рычагов по привлечению расхитителей электроэнергии к ответственности. Масштабы хищения электроэнергии приобретают в последние годы катастрофический характер и приводят к возрастанию коммерческих потерь электроэнергии и значительным убыткам ее поставщиков – электросетевых компаний.

    На Всероссийском совещании энергетиков председательствовавший на нем последний раз глава РАО «ЕЭС России» А. Чубайс заявил, что до 12 мая 2008 г. РАО утвердит единый стандарт взимания платы за технологическое присоединение новых потребителей к электросетям. Таким образом, энергетики намерены решить самую болезненную, по их словам, проблему, сделав плату за присоединение максимально возможной. По словам Чубайса, в сфере технологического присоединения высок уровень коррупции. При этом он уточнил, что плата за технологическое присоединение будет сохранена по крайней мере до 31 декабря 2010 года («Энергетика и промышленность России», 2008, № 9).

    Перед самоликвидацией РАО «ЕЭС России» председатель правления А. Чубайс в своем выступлении на конференции «Электроэнергетика – потребителям» пообещал снизить плату за технологическое присоединение физических лиц к электросетям в 100 раз и довести ее до 550 руб. за киловатт. При этом им были сделаны две существенные оговорки, которые практически свели на нет эти обещания:

    если мощность электроустановок физических лиц не превышает 15 кВт;

    если отсутствует дефицит (что проблематично в условиях современного состояния источников электроснабжения) мощности в данном узле электросети.

    По выражению А. Чубайса, «в эту суперльготную прослойку потребителей попадут, кроме физических лиц, садовые и дачные кооперативы и «самый малый бизнес»».

    Необходимо отметить определенный прогресс в решении проблемы: 14 февраля 2009 г. принято постановление Правительства РФ № 118 «О внесении изменений в правила технологического присоединения энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям». В соответствии с этим постановлением п. 17 указанных Правил излагается в следующей редакции: «Размер платы за технологическое присоединение устанавливается уполномоченным органом в области государственного регулирования тарифов. Плата за технологическое присоединение энергопринимающих устройств максимальной мощностью, не превышающей 15 кВт включительно (с учетом ранее присоединенной в данной точке присоединения мощности), устанавливается исходя из стоимости мероприятий по технологическому присоединению в размере не более 550 рублей. Для субъектов малого и среднего предпринимательства при присоединении энергопринимающих устройств максимальной мощностью свыше 15 кВт и до 100 кВт включительно (с учетом ранее присоединенной в данной точке присоединения мощности) оплата технологического присоединения может осуществляться с рассрочкой на срок до 3 лет с даты фактического присоединения с внесением авансового платежа в размере 5 процентов размера оплаты за технологическое присоединение. Внесение платежей осуществляется ежеквартально равными долями от общей суммы рассрочки с даты фактического подписания сторонами акта об осуществлении технологического присоединения».

    Согласно приказу Федеральной службы по тарифам (ФСТ) РФ от 23.10.2007 г. № 277-э/7 «Об утверждении методических указаний по определению размера платы за технологическое присоединение к электрическим сетям» (п. 14), физические лица, подающие заявку на технологическое присоединение в целях потребления электрической энергии для коммунально-бытовых нужд, с присоединенной мощностью, не превышающей 15 кВт включительно, оплачивают работы, указанные в п. 12 Методических указаний, в объеме, не превышающем в сумме 5,5 минимальных размеров оплаты труда (МРОТ).

    Если заявителем на технологическое присоединение выступает юридическое лицо – некоммерческая организация, целью которой являются поставки электроэнергии не для извлечения прибыли, а на коммунально-бытовые нужды граждан – членов этой организации, рассчитывающихся по общему счетчику на вводе, плата заявителя сетевой организации не должна превышать 5,5 МРОТ, умноженного на количество членов (абонентов) этой организации, при условии присоединения каждым членом этой организации не более 15 кВт.

    К юридическим лицам – некоммерческим организациям, на которых распространяется вышеуказанная плата, относятся:

    садоводческие, огороднические или дачные некоммерческие объединения граждан (некоммерческое товарищество, потребительский кооператив, некоммерческое партнерство), учрежденные гражданами на добровольных началах для содействия ее членам в решении общих социально-хозяйственных задач ведения садоводства, огородничества и дачного хозяйства;

    гаражно-строительные, гаражные кооперативы, автостоянки, объединенные хозяйственные постройки граждан (погреба, сараи и иные сооружения), рассчитывающиеся по общему счетчику на вводе;

    содержащиеся за счет прихожан религиозные организации.

    Оборудование сетевого хозяйства данной организации (строительство и оборудование подстанции, внутренних электросетей, установка коммерческого учета) по выданным сетевой организацией ТУ производится за счет средств данной организации, если договором на технологическое присоединение не предусмотрен иной плательщик.

    Пункт 12 Методических указаний говорит о том, что для расчета размера платы за технологическое присоединение к электрическим сетям учитываются расходы на выполнение сетевой организацией следующих мероприятий:

    а) подготовку сетевой организацией ТУ и их согласование с системным оператором, а в случае выдачи ТУ электростанцией – согласование их с системным оператором и со смежными сетевыми организациями;

    б) разработку сетевой организацией проектной документации согласно обязательствам, предусмотренным ТУ;

    в) выполнение ТУ сетевой организацией, включая осуществление мероприятий по подключению энергопринимающих устройств под действие аппаратуры противоаварийной и режимной автоматики в соответствии с ТУ;

    г) проверку сетевой организацией выполнения ТУ заявителем;

    д) участие сетевой организации в осмотре (обследовании) присоединяемых энергопринимающих устройств должностным лицом федерального органа исполнительной власти по технологическому надзору при участии собственника таких устройств, а также соответствующего субъекта оперативно-диспетчерского управления в случае, если ТУ подлежат в соответствии с Правилами согласованию с таким субъектом оперативно-диспетчерского управления;

    е) фактические действия по присоединению и обеспечению работы энергопринимающих устройств в электрической сети.

    По указанным мероприятиям сетевая организация представляет соответствующую калькуляцию.

    Введение новаций должно быть проведено после опубликования двух документов. Первым из них должен быть стандарт заключения договоров на плату за присоединение, который делает эту процедуру прозрачной, во всяком случае она предполагает обязательное раскрытие информации по заявкам. Второй документ должен содержать четыре типовых договора на присоединение к сетям, условия которых различны для нескольких групп потребителей. Таким образом предполагалось разработать понятные правила подключения, содержащие «антикоррупционные механизмы», до 1 июля 2008 г., когда РАО «ЕЭС России» прекратит существование. «Это программа действий, которая должна сопровождать реализацию стандарта и стать основополагающей для работы сетевых компаний», – сказал глава РАО «ЕЭС России» («Российская газета», № 4682 от 11 июня 2008 г.).

    Напомним, что согласно ФЗ «Об электроэнергетике» (ст. 26, п.1), за технологическое присоединение к электрическим сетям плата взимается однократно и подлежит государственному регулированию. Размер указанной платы устанавливается федеральным органом исполнительной власти, уполномоченным Правительством РФ, и должен компенсировать затраты на проведение мероприятий по технологическому присоединению нового объекта к электрическим сетям. Включение указанных затрат в состав платы по передаче электрической энергии не допускается.

    Если вновь построенные (или приобретенные) энергетические установки требуют подсоединения к действующим электрическим сетям, то плату за их технологическое присоединение следует рассматривать в качестве расхода по доведению объекта основных средств (энергетических установок) до состояния, в котором он пригоден к использованию. В этом случае расходы на плату за технологическое присоединение к действующим электросетям в целях налогообложения прибыли включаются в первоначальную стоимость объекта амортизируемого имущества и учитываются через механизм амортизации в соответствии со ст. ст. 257–259 НК РФ. (Письмо Минфина РФ от 17.07.2007 г. № 03-03-06/1/495).

    Представляет интерес динамика изменения размера платы за присоединение к электросетям в Московском регионе.

    До августа 2006 г., когда еще не была введена плата за технологическое присоединение, в Московском регионе, согласно распоряжению Генерального директора ОАО «МОЭсК» от 17.10.2005 г. № 01–01/409-1051, отсутствовала возможность присоединения к электросетям практически по всем источникам питания.

    Если же технологическое присоединение к электросетям осуществлялось, то за такое присоединение существовала чисто символическая (по сравнению с сегодняшними тарифными ставками) плата – 146 руб./кВА (с учетом НДС).

    Возможность практически полномасштабного технологического присоединения к электросетям появилась лишь после введения повышенной платы за присоединение с 15 августа 2006 г. на основании Постановления РЭК г. Москвы № 28, размер которой указан в табл. 3. Как правило, размер платы за технологическое присоединение дифференцируется по уровням напряжения и величине присоединяемой мощности.

    В Москве, в самом многонаселенном и экономически развитом (по сравнению с любыми другими) регионе, плата за присоединение к электросетям наиболее высокая из-за сравнительно более высокой стоимости строительства энергоблоков, кабельных коммуникаций и дефицита свободной земли, а также из-за того, что в Москве к 2006 г. все резервы генерирующих источников были уже исчерпаны.

    Даже если РУ и ТП позволяют обеспечить подключение дополнительных потребителей, то перегруженные и находящиеся в плачевном состоянии линии электропередачи этого не допускают.

    Ниже для сравнения приведены размеры платы за технологическое присоединение в 2006–2008 гг. в Москве и ряде других регионов страны.

    Таблица 3

    Размер платы за технологическое присоединение к электрическим сетям на территории г. Москвы с 1 октября 2006 г. (без учета НДС)

    Примечания.

    Среднее напряжение (6/10/20 кВ) – до границы балансовой принадлежности и эксплуатационной ответственности, проходящей по шинам кабельных ячеек в распределительном пункте;

    низкое напряжение (0,4 кВ) – до сборки низкого напряжения в ТП (РТП) включительно.

    Физические лица, подающие заявку на технологическое присоединение в целях потребления электрической энергии для коммунально-бытовых нужд с присоединением мощности, не превышающей 15 кВт включительно, вносят плату за присоединение в размере 5,5 МРОТ.

    С 1 января 2008 г. размер платы за технологическое присоединение резко повысился. Ее значения на основании Постановления РЭК г. Москвы от 27 декабря 2007 г. № 101 в зависимости от уровня напряжения (низкое напряжение – менее 1 кВ, среднее напряжение – более 1 кВ, но менее 35 кВ) и территориальных границ зон города приведены в табл. 4.

    Таблица 4

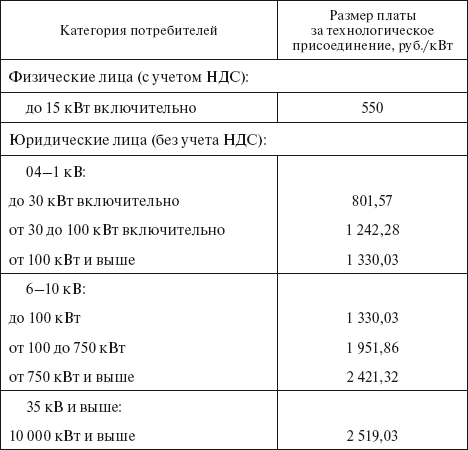

    Размер платы за технологическое присоединение к электрическим сетям на территории г. москвы с 1 января 2008 г.

    С 1 января 2009 г. на основании Постановления Московской РЭК от 22 декабря 2008 г. № 121 размер платы за технологическое присоединение изменился, а именно: для 1 и 2 зон г. Москвы остался прежним, а для 3 и 4 зон существенно повысился (табл. 5).

    Таблица 5

    Размер платы за технологическое присоединение к электрическим сетям на территории г. москвы с 1 января 2009 г.

    В Московской области распоряжением председателя Энергетического комитета Московской области утвержден протокол правления от 25 мая 2006 г. № 10, в котором установлена следующая плата за технологическое присоединение к электросетям ОАО «Московская областная электросетевая компания» (МОЭК):

    1. Физическим лицам с присоединенной мощностью до 15 кВт (включительно) в целях потребления электроэнергии для коммунально-бытовых нужд – в размере 5,5 МРОТ.

    2. Физическим и юридическим лицам – в соответствии с табл. 6.

    Таблица 6

    Размер платы за технологическое присоединение к электрическим сетям на территории Московской области (с учетом НДС)

    Примечание.

    При отсутствии возможности выполнения ТУ на технологическое подключение потребителей со стороны ОАО «МОЭК» по условиям прохождения трассы ВЛ, к утвержденному размеру платы применяется повышающий коэффициент 1,36.

    Решением правления Топливно-энергетического комитета Московской области от 24.01.2008 г. № 02-РП утверждены размеры платы за технологическое подключение отдельно для электросетевых компаний районов области, в том числе: МУП «Клинские электрические сети» в Клинском муниципальном районе, ЗАО «Лобненская электросеть» в городском округе Лобня, МП «Видновское ПТО ГХ» в Ленинском муниципальном районе, ОАО «Электрозавод» в г. Серпухове. Размер платы находится примерно на том же уровне, что и данные табл. 6.

    В Челябинской области постановлением Государственного комитета «Единый тарифный орган области» от 28 декабря 2007 г. № 39/173 установлена следующая плата за технологическое присоединение (табл. 7).

    Таблица 7

    Ставка платы за технологическое присоединение к распределительным электрическим сетям МП «Горэлектросеть» г. Магнитогорска на территории Магнитогорского городского округа на 2008 г. (без учета НДС)

    В Пермском крае постановлением РЭК Пермского края от 28 апреля 2008 г. № 11-э установлен следующий размер платы за технологическое присоединение (табл. 8).

    Таблица 8

    Размер платы за технологическое присоединение к электрическим сетям филиала ОАО «МРСК Урала» – «Пермэнерго» для потребителей Пермского края (без учета НДС)

    Примечание.

    Плата за технологическое присоединение включает в себя выполнение сетевой организацией мероприятий по присоединению заявителя с удаленностью от центра питания не более 2,0 км – по уровню напряжения 6—10 кВ и не более 0,3 км – по уровню напряжения 0,4 кВ.

    В ОАО «Свердловэнерго» постановлением от 21 декабря 2007 г. № 196-ПК в г. Екатеринбурге для потребителей – юридических и физических лиц (за исключением физических лиц с присоединяемой мощностью до 15 кВт) с присоединяемой мощностью менее 10 000 кВА на уровне напряжения ниже 35 кВ установлен следующий размер платы за технологическое присоединение (табл. 9).

    Таблица 9

    Размер платы за технологическое присоединение к электрическим сетям для потребителей в г. Екатеринбурге, руб./кВт (без учета ндс)

    На территории Республики Алтай, согласно постановлению Комитета по тарифам Республики Алтай № 2/2 от 27 марта 2008 г., установлен следующий размер платы за технологическое присоединение (табл. 10).

    Таблица 10

    Размер платы за технологическое присоединение на территории республики Алтай (без учета ндс)

    В Томской области, согласно приказу РЭК Томской области № 74/599 от 19.12.2007 г., на 2008 г. установлен следующий размер платы за технологическое присоединение (табл. 11).

    Таблица 11

    Размер платы за технологическое присоединение к электросетям оао «томская распределительная компания»

    В других регионах страны: в сетях ОАО «Орелэнерго» – от 4 703 до 9 387 руб. за кВт; в сетях ОАО «Костромаэнерго» – 10 480 руб. за кВт; в сетях МРСК Центра и Северного Кавказа – 6 902 руб. за кВт; в Башкирии – от 82,5 до 224,14 руб. за кВт (без учета НДС); в Республике Хакасия – от 1500 до 4 500 руб. за кВт, и др.

    Размер платы за технологическое присоединение к электрическим сетям определяется электросетевыми организациями на основании «Методических указаний по определению размера платы за технологическое присоединение к электрическим сетям», утвержденным ФСТ РФ приказом от 15 февраля 2005 г. № 22-э/5.

    Установленная плата за технологическое присоединение должна компенсировать расходы на проведение работ по технологическому присоединению нового объекта к электрическим сетям.

    Расчет платы за технологическое присоединение мощности менее 100 000 кВА к электрическим сетям на уровне напряжения ниже 35 кВ для каждой сетевой организации производится раздельно, в том числе для электроснабжения заявителя, которому необходима электрическая мощность на напряжении 1–0,4 кВ:

    до 30 кВт включительно, за исключением физических лиц с присоединенной мощностью, не превышающей 15 кВт включительно;

    свыше 30 кВт и до 100 кВт включительно.

    Уровень напряжения определяется на границе балансовой принадлежности электрических сетей сетевой организации и заявителя.

    Для электроснабжения заявителя, которому необходима электрическая мощность в диапазонах от 100 до 750 кВт и более 750 кВт, расчет платы производится по формуле

    Tij = Сij Nij (1)

    где Cij – ставка платы за технологическое присоединение в классе напряжения i и в диапазоне мощности j, руб.;

    Nij – суммарная мощность технологического присоединения одного заявителя в классе напряжения i и в диапазоне мощности j, кВт.

    Расчет платы за технологическое присоединение по формуле (1) применяется при условии, что количество используемых в расчете присоединений не менее 10.

    Если количество технологических присоединений менее 10, расчет платы за технологическое присоединение производится индивидуально для каждого технологического присоединения по следующей формуле

    СП = РП (1 + Kп) , (2)

    где РП – сумма расходов на проведение работ по технологическому присоединению; Kпкоэффициент рентабельности этих работ, устанавливаемых в размере, не превышающем прогнозируемый на текущий год уровень инфляции, но не ниже 0,03.

    Напомним, что перечень мероприятий по технологическому присоединению, установленных Правилами технологического присоединения энергопринимающих устройств (энергетических установок) юридических и физических лиц к электрическим сетям, является исчерпывающим. Навязывать заинтересованному в технологическом присоединении лицу услуги, не предусмотренные указанными Правилами, запрещается.
